Exportação: |
![]() ![]() ![]() |
CZC020 |
m³ |
Reforço de fundação através da sua ampliação com concreto armado, sobre a existente. |
R$ 525,97 |
||
Reforço de fundação de concreto armado, realizado com concreto C25 classe de agressividade ambiental II e tipo de ambiente urbano, brita 1, consistência S100 preparado em obra, e concretagem com meios manuais, e aço CA-50, com uma quantidade de 30 kg/m³; para reforço sobre a fundação isolada existente, realizado por banquetas de estabilização, em fases sucessivas. |
Insumo |
Un |
Descrição |
Rend. |
Preço unitário |
Preço Insumo |
mt08ema100 |
m² |
Sistema de fôrmas recuperável de painéis de madeira, para trabalhos de reforço de fundação, de até 2 m de profundidade da base de apoio. |
1,000 |
40,29 |
40,29 |
mt07aco020a |
Un |
Separador certificado para fundações. |
8,000 |
0,30 |
2,40 |
mt07aco070f |
kg |
Aço em barras nervuradas, CA-50, elaborado em oficina e colocado em obra, diâmetros vários, segundo ABNT NBR 7480. |
30,000 |
3,60 |
108,00 |
mt08aaa010a |
m³ |
Água. |
0,231 |
2,57 |
0,59 |
mt01arg002 |
t |
Areia média lavada para concretos preparados em obra. |
0,890 |
78,33 |
69,71 |
mt01arg003b |
t |
Brita 1, para concretos preparados em obra. |
1,121 |
63,30 |
70,96 |
mt08cem002 |
kg |
Cimento, em sacos, para concreto preparado em obra. |
378,400 |
0,44 |
166,50 |
mo104 |
h |
Auxiliar de serviços gerais. |
1,607 |
8,71 |
14,00 |
mo103 |
h |
Servente de pedreiro. |
1,683 |
8,89 |
14,96 |
mo040 |
h |
Oficial de 1ª de estruturas de concreto armado. |
0,551 |
14,81 |
8,16 |
mo083 |
h |
Ajudante de oficial de estruturas de concreto armado. |
0,551 |
9,20 |
5,07 |
% |
Meios auxiliares |
2,000 |
500,64 |
10,01 |
|
% |
Custos indiretos |
3,000 |
510,65 |
15,32 |
|
Custo de manutenção decenal: R$ 10,52 nos primeiros 10 anos. |
Total: |
525,97 |
Especificações Técnicas

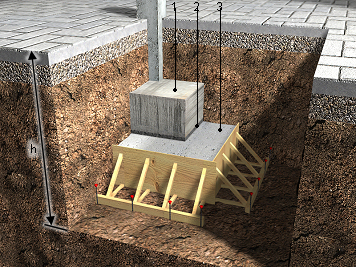

UNIDADE DE OBRA CZC020: REFORÇO DE FUNDAÇÃO ATRAVÉS DA SUA AMPLIAÇÃO COM CONCRETO ARMADO, SOBRE A EXISTENTE. MEDIDAS PARA ASSEGURAR A COMPATIBILIDADE ENTRE OS DIFERENTES PRODUTOS, ELEMENTOS E SISTEMAS CONSTRUTIVOS QUE COMPÕEM A UNIDADE DE OBRA. Dependendo da agressividade do terreno ou a presença de água com substâncias agressivas, será escolhido o cimento adequado para a fabricação do concreto, assim como a sua dosificação e permeabilidade e a espessura de recobrimento das armaduras. CARACTERÍSTICAS TÉCNICAS Execução de reforço de fundação de concreto armado, realizado por banquetas de estabilização, em fases sucessivas, com concreto C25 classe de agressividade ambiental II e tipo de ambiente urbano, brita 1, consistência S100 preparado em obra, e concretagem com meios manuais, e aço CA-50, com uma quantidade aproximada de 30 kg/m³; para reforço sobre a fundação isolada existente, situando-se a sua base de apoio a menos de 2 metros de profundidade, sem incluir escavação, entivação, enchimento nem compactação do terreno. Incluindo parte proporcional de separadores, montagem, desmontagem e remoção do sistema de fôrmas e do material auxiliar após a colocação em carga da fundação e em condições de suportar os esforços recebidos. CRITÉRIO DE MEDIÇÃO DE PROJETO Volume medido sobre as seções teóricas da escavação, segundo documentação gráfica de Projeto. CONDIÇÕES PRÉVIAS QUE DEVEM SER CUMPRIDAS ANTES DA EXECUÇÃO DAS UNIDADES DE OBRA DO SUPORTE. Verificar-se-á a existência de uma lastro de concreto, que apresentará um plano de apoio horizontal e uma superfície limpa. AMBIENTAIS. Serão suspensos os trabalhos de concretagem quando chova com intensidade, neve, exista vento excessivo, uma temperatura ambiente superior a 40°C ou se preveja que dentro das 48 horas seguintes possa descer a temperatura ambiente abaixo dos 0°C. DO EMPREITEIRO. Deverá dispor-se na obra de uma série de meios, em previsão de que se produzam alterações bruscas das condições ambientais durante a concretagem ou posterior período de pega, não podendo começar a concretagem dos diferentes elementos sem a autorização por escrito do Diretor da Obra. FASES DE EXECUÇÃO. Implantação e traçado da fundação. Montagem do sistema de fôrmas. Colocação de separadores e fixação das armaduras. Concretagem e compactação do concreto. Coroamento e nivelamento da fundação. Cura do concreto. Desmontagem e remoção do sistema de fôrmas. CRITÉRIO DE MEDIÇÃO EM OBRA E CONDIÇÕES DE PAGAMENTO Medir-se-á o volume teórico executado segundo especificações de Projeto, sem incluir os incrementos por excessos de escavação não autorizados. |
Resíduos gerados
Código LER |
Resíduos gerados |
Peso (kg) |
Volume (l) |
17 02 01 |
Madeira. |
1,510 |
1,373 |
17 04 05 |
Ferro e aço. |
1,500 |
0,714 |
01 04 08 |
Pedriscos e pedregulhos. |
10,868 |
7,197 |
17 01 01 |
Concretos (concretos, argamassas e pré-moldados de concreto). |
11,352 |
7,568 |
Resíduos gerados: |
25,230 |
16,852 |
|
15 01 01 |
Embalagens de papel e cartão. |
5,298 |
7,063 |
17 02 03 |
Plástico. |
1,135 |
1,892 |
17 02 01 |
Madeira. |
1,514 |
1,376 |
Embalagens: |
7,946 |
10,331 |
|
Total resíduos: |
33,176 |
27,184 |
