Exportação: |
![]() ![]() ![]() |
CCP010 |
m² |
Parede moldada de concreto armado, sem lamas. |
R$ 295,87 |
||

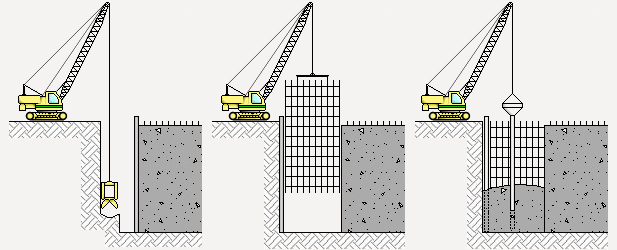

Parede moldada de concreto armado de 30 cm de espessura e até 11 m de profundidade, ou até encontrar rocha ou camadas duras de terreno, realizado por banquetas de 1,50 m de comprimento, escavados em terreno coerente estável sem rejeição no ensaio SPT, sem utilização de lodos tixotrópicos; realizado com concreto C25 classe de agressividade ambiental II e tipo de ambiente urbano, brita 0, consistência S160 dosado em central, e concretagem desde caminhão, através de tubo Tremie, e aço CA-50, quantidade 30 kg/m². |
Composto |
Un |
Composição |
Rend. |
p.s. |
Preço artigo |
mt07aco020l |
Un |
Separador homologado para paredes diafragma. |
2,000 |
0,21 |
0,42 |
mt07aco070f |
kg |
Aço em barras nervuradas, CA-50, elaborado em oficina e colocado em obra, diâmetros vários, segundo ABNT NBR 7480. |
30,000 |
3,68 |
110,40 |
mt10haf080ide |
m³ |
Concreto C25 classe de agressividade ambiental II e tipo de ambiente urbano, brita 0, consistência S160, fabricado em central, segundo ABNT NBR 8953. |
0,350 |
307,99 |
107,80 |
mq03pae060gc |
h |
Maquinaria para escavação de parede diafragma de 30 cm de espessura e até 11 m de profundidade, escavação sem utilização de lamas tixotrópicas, em terreno coerente estável sem rejeição no ensaio SPT, realizada por banquetas de 1,50 m de comprimento. |
0,402 |
98,60 |
39,64 |
mq07gte010c |
h |
Guindaste móvel de braço telescópico com uma capacidade de elevação de 30 t e 27 m de altura máxima de trabalho. |
0,101 |
143,48 |
14,49 |
mo040 |
h |
Oficial de 1ª de estruturas de concreto armado. |
0,350 |
15,64 |
5,47 |
mo083 |
h |
Ajudante de oficial de estruturas de concreto armado. |
0,350 |
9,71 |
3,40 |
% |
Meios auxiliares |
2,000 |
281,62 |
5,63 |
|
% |
Custos indiretos |
3,000 |
287,25 |
8,62 |
|
Custo de manutenção decenal: R$ 11,83 nos primeiros 10 anos. |
Total: |
295,87 |
Caderno de encargos
UNIDADE DE OBRA CCP010: PAREDE MOLDADA DE CONCRETO ARMADO, SEM LAMAS. MEDIDAS PARA ASSEGURAR A COMPATIBILIDADE ENTRE OS DIFERENTES PRODUTOS, ELEMENTOS E SISTEMAS CONSTRUTIVOS QUE COMPÕEM A UNIDADE DE OBRA. Dependendo da agressividade e do nível freático do terreno, será escolhido o cimento adequado para a fabricação do concreto, assim como a sua dosificação e permeabilidade e a espessura de recobrimento das armaduras. CARACTERÍSTICAS TÉCNICAS Formação da parede moldada de betão armado de 30 cm de espessura e até 11 m de profundidade, ou até encontrar rocha ou camadas duras de terreno, realizado por banquetas de 1,50 m de comprimento, escavadas em terreno coesivo estável sem rejeição no ensaio SPT, sem utilização de lamas tixotrópicas; realizado com concreto C25 classe de agressividade ambiental II e tipo de ambiente urbano, brita 0, consistência S160 dosado em central, e concretagem desde caminhão, com concretagem contínua através de tubo Tremie, e aço CA-50, com uma quantidade aproximada de 30 kg/m². Incluindo p/p de separadores, e colocação e extracção das cofragens de junta nos extremos verticais dos painéis. CRITÉRIO DE MEDIÇÃO DE PROJECTO Superfície da parede projetada, com o comprimento de cálculo medido desde a parte superior do muro-guia até à profundidade teórica das armaduras e incrementado em 20 cm, multiplicada pelo perímetro blindado, medido a eixos, sem duplicar esquinas nem encontros, segundo documentação gráfica de Projecto. CONDIÇÕES PRÉVIAS QUE DEVEM SER CUMPRIDAS ANTES DA EXECUÇÃO DAS UNIDADES DE OBRA DO SUPORTE. Se justificará a não utilização de lodos mediante estudo da estabilidade do talude vertical até à profundidade de escavação. Antes de proceder aos trabalhos de perfuração, todas as linhas de cabo aéreas que afectem a zona de trabalho serão desviadas e também serão eliminados ou modificados todos os elementos enterrados que interfiram diretamente com os trabalhos ou que, pela sua proximidade, possam afectar a estabilidade do terreno durante o processo de execução da parede. Verificar-se-á a existência do muro-guia e da plataforma de trabalho. DO EMPREITEIRO. Apresentará prova documental da capacidade técnica da empresa executante. PROCESSO DE EXECUÇÃO FASES DE EXECUÇÃO. Escavação por painéis segundo a ordem projetada, evitando assim o desmoronamento do terreno. Colocação da armadura. Colocação das cofragens de juntas entre painéis. Colocação do tubo Tremie. Concretagem e compactação do concreto. Extração de cofragens de juntas. Repetição das operações até completar todos os painéis cumprindo a ordem prevista, evitando assim o desmoronamento das fundações contíguas. CONDIÇÕES DE FINALIZAÇÃO. A parede será monolítica e a sua superfície interior ficará aprumada, evitando-se assim sobrelarguras consideráveis. CRITÉRIO DE MEDIÇÃO EM OBRA E CONDIÇÕES DE PAGAMENTO Medir-se-á a superfície realmente executada, contabilizando o comprimento existente desde a parte superior do muro-guia até à profundidade teórica das armaduras, incrementado em 20 cm, multiplicado pelo perímetro blindado, medido a eixos, sem duplicar esquinas nem encontros, segundo especificações de Projeto, sem ser causa de pagamento outro tipo de excessos. |
Resíduos gerados
Código LER |
Resíduos gerados |
Peso (kg) |
Volume (l) |
17 05 04 |
Solos e rochas não abrangidos em 17 05 03. |
606,000 |
365,942 |
17 04 05 |
Ferro e aço. |
1,500 |
0,714 |
17 01 01 |
Betão (betões, argamassas e pré-fabricados). |
8,084 |
5,389 |
Resíduos gerados: |
615,584 |
372,046 |
